Согласование и особенности монтажа проема в несущей стене

Что такое несущая стена?

Что такое несущая стена в строительстве? Под несущей понимается стена, на которую опираются конструкции и элементы здания, расположенные выше. По сути, несущие стены являются основным элементом, наряду с фундаментом и перекрытиями, от которых зависит устойчивость и надежность объекта. Места расположения несущих конструкций определяются исходным проектом здания. Несущие стены могут изготавливаться из кирпича, железобетонных панелей, газосиликатных блоков, пенобетона, иных материалов.

Варианты расположения и крепления несущих стен зависят от типа здания, описываются в проектной, технической и эксплуатационной документации.

Что такое проем – отверстие в стене, которое может быть сквозным, может быть предназначен для двери, окна и так далее.

Несущая стена принимает на себя нагрузку всех элементов и конструкций, расположенных на верхних этажах. Поэтому она характеризуется повышенной прочностью, применением специальных материалов при производстве, большой толщиной. Для проведения любых видов строительных работ, связанных с воздействием на несущие стены, нужно оформляться проект. В зависимости от вида работ, согласовать придется:

  • реконструкцию, когда происходит изменение основных характеристик здания (изменение высоты или площади, возведение пристроек или дополнительных этажей);
  • капитальный ремонт, так как он может быть связан с заменой или восстановлением несущих конструкций (такой вид ремонта не предусматривает пробивание новых проемов);
  • перепланировка, так как при изменении конфигурации помещений допускается пробивать дверные или оконные проемы в несущих стенах, заделывать их, менять размер прохода и т.д.

Без согласования проекта можно проводить только косметический ремонт, которые не затрагивают несущие свойства стены (например, покраска, оклеивание обоев). Во всех иных случаях, в том числе при обустройстве проема, согласование будет обязательным.

Так условно выглядят несущие стены в здании. Способ их крепления описывается в проекте.

На что обратить внимание при выполнении работ

Существуют некоторые нюансы, которыми пользуются строители профессионалы и на которые желательно обратить внимание при выполнении строительных операций самостоятельно:

  • Если при перепланировке требуется сделать новые двери или окна, то усиление ставят до того момента, как начинается разбор стены;
  • Место под металлическую конструкцию рассчитывается так, чтобы нижняя граница прошла по ряду из цельного кирпича. Если поставить перемычку на половинки кирпича, то конструкция выйдет ненадежная и придется в скором времени заново делать ремонт;
  • Сварочные работы требуется выполнять не точечно, прихватывая детали, а полностью по всей линии соприкосновения металлических элементов – это придаст хорошую жесткость конструкции.

При выполнении всех строительных работ такого плана, важно использовать уровень, который поможет максимально ровно выставить раму или уголки

Пошаговая инструкция изготовления перемычки

Чтобы все действительно получилось правильно, перемычку необходимо изготовить с максимальным соответствием поставленным задачам. Помочь в этом способна разработанная пошаговая инструкция. Только нужно быть внимательным и не пропускать технологических шагов:

  1. Сначала потребуется приготовить швеллеры нужного размера. Например, если речь идет о проеме в 2,5 м, взять лучше трехметровый стальной швеллер № 18.
  2. Затем в швеллерах нужно будет оформить отверстия под стягивающие болты (рекомендуемый диаметр крепежа 20 мм, а длина должна быть такой, чтобы позволяла им выступать с каждой стороны стены на 50 мм.
  3. Далее на несущей стене, идущей под оформление проема, нужно будет сделать разметку самого проема, а также обозначить размещение стальной перемычки.
  4. Потом необходимо просверлить сквозные отверстия, чтобы обозначить расположение проема и перемычки и с другой стороны стены тоже.
  5. Затем потребуется удалить штукатурку с обозначенных мест.
  6. Используя отбойный молоток или же вручную, надо подготовить ниши (их еще называют штрабами) по обеим сторонам стены — для последующей установки швеллеров. Глубина штрабления при этом должна быть около 10 см, а высота — примерно 18.
  7. Следом нужно подготовить отверстия (просверлить) для стяжных болтов согласно разметке.
  8. Посадочные места для швеллеров необходимо очистить самым тщательным образом. А затем увлажнить.
  9. Далее наносится цементный раствор (цемент марки М100, как минимум, а лучше побольше).
  10. И методом вдавливания «сажаются» швеллеры – каждый на свое место.
  11. Далее через соответствующие отверстия надо будет просунуть крепежные болты и стянуть их.
  12. Затем каждый швеллер нужно заполнить кирпичом или же ячеистым бетоном.

Допускается ли проем

Сделать проем в можно во многих случаях. Нередко хозяева квартир слышать отказ. Причин решения несколько:

Устаревшие несущие конструкции всего здания. Дело в том, что у всякого дома есть свой возраст, и если возраст вашего превышает 20 лет, а капитальный ремонт не производился ни разу, то сделать проем в несущей стене дома чревато негативными последствиями

Дверь в несущей стене этажом выше, ниже сделает невозможной перепланировку вашей квартиры
Важно обратить внимание на местоположение таких отверстий – они не должны находиться точно друг над другом. Еще причиной отказа является этажность квартиры
На квартиры первого и второго этажа оказывается максимальное давление, потому здесь вероятность получить разрешение на резку отверстия минимальная

Наличие дефектов строительства. В домах, сданных с нарушениями технологии строительства, встречаются расхождения межпанельных швов, щели между перекрытиями и блоками и другие дефекты. В таких случая вы получите либо категорический отказ, либо требования дополнительного усиления стены. Материал стен дома. В домах с кирпичными стенами получить разрешение на пробивку отверстия легче, чем в панельных или монолитных зданиях.

Потребуется ряд документов и справок, но лучше получить их сразу, чем испытывать беспокойства после. Жилищная инспекция при выявлении несогласованной перепланировки имеет полное право выписать вам штраф в размере 3 тыс.руб. Штраф небольшой, но кроме него вас все равно обяжут получить разрешение. Если же по результатам проверки вырезанные двери в несущей стене окажется с нарушениями, вас принудят заложить отверстие, в результате чего все ваши ремонтные работы окажутся бессмысленными.

Квартиру, где есть неузаконенные изменения, невозможно продать официально.

Заказать услугу: Усиление проёмов

— резка, устройство проемов, ниш, отверстий в несущих стенах и перегородках (железобетонные панели, монолитный железобетон, кирпичные конструкции, бетонные и бутобетонные фундаменты, перегородки из газосиликата, пенобетона, керамзитобетона, гипсолита и пр., фундаментные блоки ФБС и т.д.) — проемы, люки в железобетонных перекрытиях, ниши и отверстия в различных конструкциях. — монтаж предварительного или последующего усиления, укрепление металлоконструкциями, восстановление несущей способности конструкций. Металлические перемычки, стальные обоймы, опорные рамы, колонны, ригеля, балки и пр.

ЧУП «ДОЛБО» выполняет устройство проемов в несущих конструкциях с монтажом металлоусиления по проектной документации.

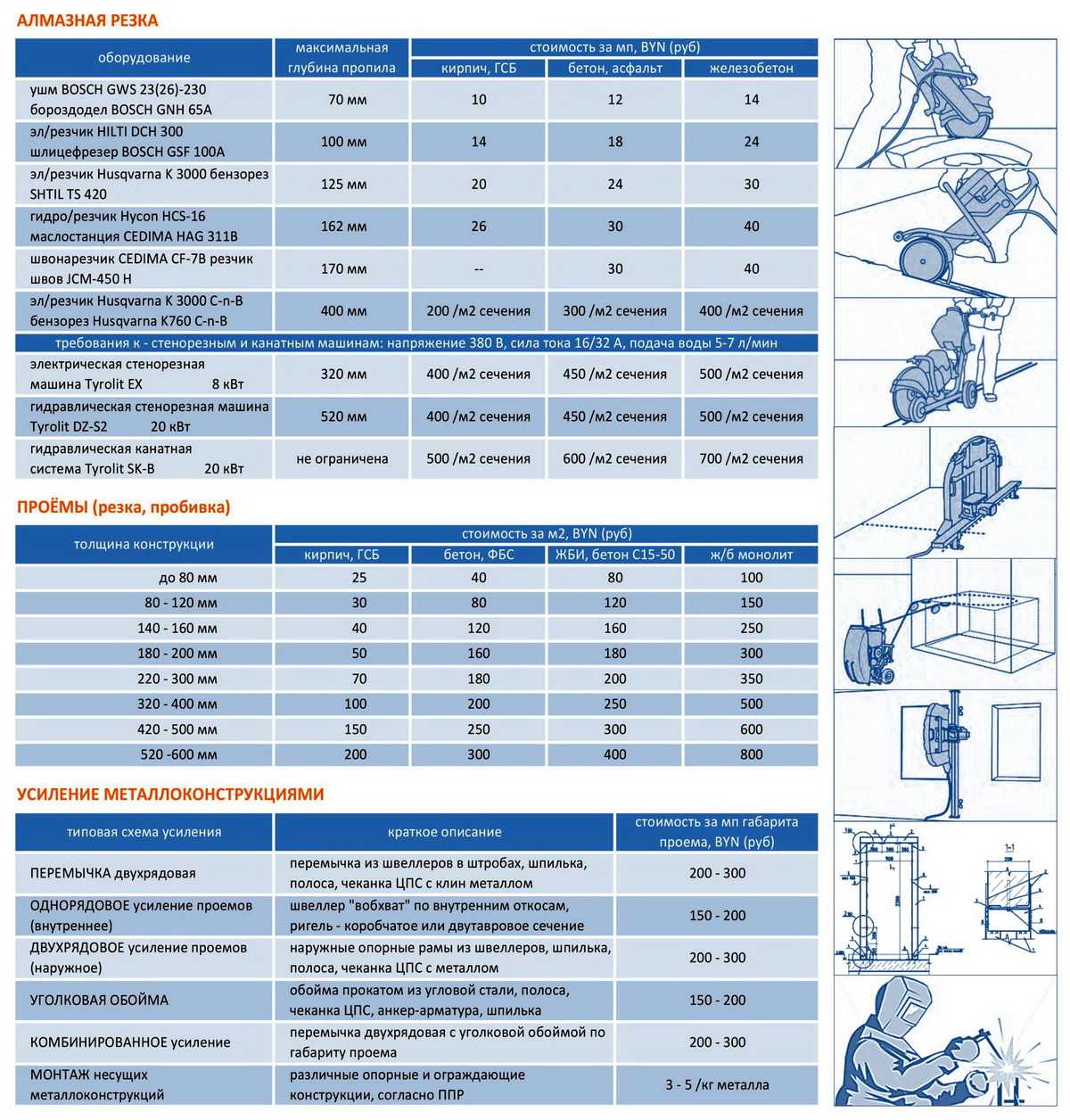

Цены на резку и усиление проемов в Минске

ПОДРЯДЧИК (юридические или физические лица, в том числе индивидуальные предприниматели, имеющие право на осуществление архитектурной, градостроительной и строительной деятельности) обязан передать заказчику необходимые для законного выполнения и приемки работ по перепланировке (переустройству) следующие документы:

Договор подряда на выполнение ремонтно-строительных (строительно-монтажных или специальных) работ (оригинал, подписанный заказчиком и подрядчиком) с приложениями:

— Свидетельство о государственной регистрации Подрядчика (копия, заверенная подписью и печатью)— Свидетельство о включении в государственный реестр бытовых услуг Республики Беларусь (копия, заверенная подписью и печатью)— Сертификат соответствия на выполнение работ в строительстве (копия, заверенная подписью и печатью)— Аттестат соответствия МАиС РБ на право осуществления строительства объектов первого-четвертого классов сложности (копия, заверенная подписью и печатью).

Акты освидетельствования скрытых работ (оригинал, подписанный подрядчиком, представителями технического надзора и проектной организации). Для специальных работ: проемы, усиление несущих конструкций, гидроизоляция, звукоизоляция и др.

ЧУП «ДОЛБО» также оказывает инженерные услуги по техническому надзору за проведением работ по перепланировке помещений, осуществлению функций заказчика, проектированию, техническому обследованию, легализации самовольной перепланировки и пр. Подробнее об этом в разделе «Перепланировка — одно окно»

п. 18. Инициатор обеспечивает осуществление технического надзора за выполнением работ по переустройству и (или) перепланировке, предусмотренных проектом.п. 19. Работы по переустройству и (или) перепланировке, указанные в пункте 7 настоящего Положения:— могут выполняться в блокированных и одноквартирных жилых домах высотой до двух этажей (до 10 метров) самим инициатором;— выполняются в многоквартирных жилых домах, а также блокированных и одноквартирных жилых домах высотой более двух этажей (более 10 метров) только по договорам строительного подряда с юридическими или физическими лицами, в том числе индивидуальными предпринимателями, имеющими право на осуществление архитектурной, градостроительной и строительной деятельности (далее – подрядчик).

Подробнее законодательных актах по перепланировке квартир смотрите в разделе «Законодательство РБ», а также читайте на нашем специализированном сайте Pereplanirovka.by, который посвящен всем вопросам легального выполнения работ и оказания услуг по перепланировке, переустройству, реконструкции в г. Минске и Республике Беларусь.

Вид усиления и порядок производства работ определяются только утвержденным проектом выполненного специалистами-конструкторами проектных организаций.

Каждый проект рассчитывается индивидуально для определенного объекта и зависит от нагрузок, действующих в данном месте, материала и расположения стен, а также от перепланировок, выполненных в соседних помещениях.

Стоимость работ рассчитывается индивидуально. Все зависит от проекта и порядка производства работ (ППР).

Что потребуется

Чтобы устроить проем, требуются:

  • проектные документы. Под этим пунктом подразумевается план перестройки, сделанный инженером-проектировщиком. Чтобы сделать план переделки, необходимо обратиться в институт проектирования. Еще более удачным вариантом станет обращение в отдел проектирования той же строительной компании, которая занималась возведением дома. После того как инженер определил, возможна ли переустройство жилья и в каком виде, он составит окончательный план и выдаст пакет проектных документов (резолюцию относительно несущей способности стен и перекрытий, план этажа, где будут отмечены места под снос и строительство перегородок, определение конструктивных элементов, влияющих на способ усиления проема);
  • заявление. Заявление пишется в жилинспекции лично вами на специальном бланке;
  • документы, подтверждающие право собственности на квартиру. Виды таких документов разнятся в зависимости от формы получения жилья (приватизация, по наследству, по решению суда и так далее). В любом случае, при вас должна быть копия свидетельства о праве собственности на жилье, заверенное в БТИ города;
  • техническое заключение о состоянии здания и возможности обустройства проема (выдается в проектном институте);
  • разрешения на перепланировку от собственников квартиры и владельцев соседних помещений (в письменном виде);
  • договор с подрядчиком, у которого имеется допуск СРО. Поскольку частичный демонтаж несущей конструкции относится к работам, которые не проводятся жильцами самостоятельно, в последствие для подтверждения завершения перепланировки потребуется предъявить допуск СРО, которым должен располагать ваш подрядчик. Без допуска вы не получите акт о завершении строительства, потому лучше не экономить на компании-подрядчике.

В результате получения всех разрешений от жилинспекции, собственнику выдается Журнал производства работ, в котором необходимо фиксировать все этапы ремонта. При чем фиксировать ход работ необходимо честно и детально, поскольку отклонения и неточности в журнале являются поводом для отказа выдачи собственнику акта об окончании строительных работ.

Что касается самой технологии, то зависеть она будет от вида проема – прямоугольный, арочный. В любом случае, пробивать отверстие не рекомендуется. Его следует резать, что делается безударным инструментом – алмазным кругом. Резка таким инструментом может проводиться стационарным и ручным способом, в зависимости от материала и объемов работы. В результате резки образуется меньше пыли и отверстие не нуждается в дополнительной обработке.

Прежде резки необходимо произвести усиление проема в несущей стене. Отталкиваясь от материала конструкции используются разные укрепления, количество и местоположение которых рассчитывается профессионалами. Среди усилителей наиболее известны неравнополочные уголки, перемычки, швеллера и другие металлические конструкции. Все они подходят разным типам зданий и подбираются индивидуально.

Помните, резка в поддерживающей конструкции – сложное и ответственное задание, которое должно выполняться с согласованием всех технических норм и требований.

Укрепление швеллерным профилем

В работе по усилению оконного или дверного проема в кирпичной стене используют:

  • штроборез (инструмент в данных обстоятельствах очень полезный, но дорогой, однако его можно заменить перфоратором или угловой шлифмашинкой с алмазным кругом диаметром не менее 200 мм);
  • перфоратор;
  • сварочный аппарат;
  • шпильки с гайками и широкими шайбами;
  • гаечные ключи или гайковерт;
  • разметочные приспособления.

Варианты укрепления проемов швеллерами.

На стену наносят контур будущего проема. Линия его верхней перекладины должна совпадать со швом кладки. В углах контура нужно высверлить сквозные отверстия, чтобы сделать точную разметку с другой стороны перегородки.

Для швеллеров в стене необходимо вырезать штробы, глубиной и высотой соответствующие размерам профилей. Длина стальной перекладины должна превышать ширину проема на 1 м, поэтому ниши для нее должны выступать за его края на 0,5 м.

Сначала делают паз с одной стороны перегородки. В него вставляют швеллер с просверленными под шпильки отверстиями. Он должен плотно сесть в подготовленную для него полость. Дополнительно швеллер фиксируют в ней песчано-цементным раствором. После застывания смеси стену нужно просверлить насквозь через отверстия профиля.

Теперь выбивают штробу с обратной стороны. В нее вставляют второй швеллер с отверстиями, высверленными симметрично отверстиям первого. Профили соединяют шпильками. Гайки накручивают поверх насаженных на крепеж шайб. Вторая перекладина также фиксируется в вырубленной нише раствором.

После разборки под перекладиной 2-3 рядов кирпичной кладки между швеллерами нужно приварить стальные пластины. Перемычка, выдерживающая давление расположенных над ней конструкций, готова. Можно продолжать разбирать кладку.

Установка вертикальных опор

Дверные и широкие оконные проемы в несущих стенах нуждаются в дополнительном укреплении вертикальными стойками, которые воспримут на себя часть нагрузки строения.

Схема перемычки с вертикальными стойками.

Установка вертикальных профилей обязательна, если ширина проема превышает 1,5 м. В несущих кирпичных стенах стойками служат пары швеллеров, связанных между собой резьбовым крепежом и стальными пластинами. Стойки приваривают к швеллерам горизонтальной перемычки.

Способ установки вертикальных швеллеров может быть таким же, как и при закладке горизонтальной перекладины. Уже после их закрепления приступают к разборке кирпичной кладки в размеченном периметре.

Крепление рамы можно осуществить иначе. Опоры монтируют после вырубания отверстия в стене. Пары швеллеров, установив у вертикальных частей проема, связывают между собой стальными полосами. После монтажа стоек в пустоты между ними закладывают раствор. Если проем будет усиливаться таким способом, то при расчете его ширины следует учитывать размеры вертикальных опор. Еще прочнее стальная рама будет, если ее сделать замкнутой. В этом случае между опорами в их нижней части приваривают перемычку.

Усиление проемов в кирпичных стенах.

При пробивке проёма в кирпичной стене достаточно ограничиться устройством новой перемычки:

Усиление проема в кирпичной несущей стене.

В кирпичных стенах усиление проёмов выполняется швеллером. С двух сторон несущей стены на необходимой высоте прорезаются штрабы под эти швеллеры. Нижняя граница штраб должна проходить по горизонтальному шву кладки, чтобы будущая перемычка опиралась на цельный не тронутый кирпич, иначе он может не выдержать смятия и в будущем выкрошиться. После устройства штраб, в них вставляются с обеих сторон швеллеры и стягиваются шпильками. Длина опирания швеллеров обычно составляет 250-300 мм., она определяется либо расчетом, либо по таблице стандартных проемов. Данную таблицу можно найти в книге «Некоторые вопросы ремонта и реконструкции зданий» В.Т. Гроздова. В ней подробно рассматривается усиление дверного проема в несущей стене для кирпичных домов. После установки перемычки небольшими кусками вырезается сам проём. К нижним полкам швеллера приваривают арматуру или пластины, после чего они штукатурятся по металлической сетке. После оштукатуривания стены усиление дверного проёма никак незаметно.

Проект усиления проема в несущей стене с обжатием кирпичного простенка.

Узлы и разрезы.

Нормативные требования к устройству оконных проемов

Требования к выполнению проемов в кирпичных домах для деревянного или металлопластикового стеклопакета, в принципе, одинаковы. Создание начинают с выполнения проекта дома. В нем должны быть обозначены места расположения оконных порталов, их габариты и технология укладки кирпичных рядов.

Основные требования при выполнении оконных проемов в кирпичном домовладении:

  1. Высота от пола: жилые комнаты от 0.700 до 0.900 м; кухня от 0.800 до 1.200 м; ванна, туалет, хозпостройки до 1.600 м; теплая веранда и балкон от 0.700 до 1.000 м.
  2. Под него выполняется основание из 10 рядков обыкновенной кирпичной кладки. Завершающая плоскость выполняются из блоков, уложенных перпендикулярно стеновой оси, выступающими наружу.
  3. Ширина портала выполняется шире габаритов рамы.
  4. Установку оконного блока выполняют изнутри помещения.
  5. Рама обязана упираться в откос передней частью.
  6. После укладки боковых стен проема на них сверху укладывается перекрытие, принимающее на себя всю нагрузку вышерасположенных кирпичных рядов и потолочных балок.
  7. В качестве перемычки используют бетонную балку от 250 до 300 мм или металлопрофиля 120х120 мм.
  8. Перед облицовкой стен с установленной рамой по кромке портала выполняют с армирующей сеткой.

Ход работы

Если вы решили сделать новый проем в стене, то, скорее всего, вы уже знаете, какую дверную коробку вы туда вставите, если вообще будете это делать. Вполне возможно, что вам нужен просто портал, где никакой двери не будет.

Решив же поставить дверную коробку, учтите, что между ней и торцом стены необходим технологический зазор от 1 до 2,5 см. Учитывая тот факт, что двери у нас ставят по большей части стандартные, проемы под них так же стандартизированы.

Высота их бывает 2070…2100 и 2370…2400, причем последние встречаются в домах с высокими потолками и общественных зданиях. Стандартная ширина проемов — 710, 810, 910, 1010, 1310 и 1510 мм.

Сегодня можно на заказ сделать любую дверь, но если вы все-таки приобретаете ее в магазине, учтите ее размер заранее.

Технология пробивки проемов в существующих стенах

Чтобы не ослабить стену, не вызвать появление трещин и деформаций в других конструкциях, необходимо точно придерживаться правил, разработанных для прорезки новых проемов. Они касаются как самой технологии работ, так и применяемых инструментов.

Подготовка инструментов

Легко себе представить, сколько пыли и грязи образуется при устройстве дверного проема, главным образом в процессе его пробивания. Но это не самое страшное, хуже, если грубое вмешательство приведет к образованию трещин и запустит процессы разрушения стены. Поэтому для такой работы не рекомендуется использовать вибрационный и ударный инструмент, например, перфоратор или отбойный молоток.

Лучше всего воспользоваться алмазной резкой, применяя специальное стенорезное оборудование, болгарку или штроборез с алмазным диском.

Стенорезная дисковая пилаИсточник спецпроектпб.рф

Их применение не только снижает риск разрушений, но и позволяет делать ровные кромки, дает меньше пыли.

Укрепление стены над проемом

Перед тем как сделать проем в несущей стене, её нужно разметить, начертив его контур на одной из сторон. Затем в углах делают алмазным сверлом сквозные отверстия и переносят разметку на обратную сторону стены. Для удобства резки несколько подобных отверстий делают и вдоль линий. Далее работу выполняют в такой последовательности:

ориентируясь на верхнюю линию, в стене вырезают сквозную штробу, выходящую за вертикальные пределы проема минимум на 25-30 см;

Выступы горизонтальной линии реза нужны для опирания перемычки на стенуИсточник proekt-tyumen.ru

вкладывают в неё бетонную перемычку или стальной швеллер либо уголок с двух сторон;

Если прочность перекрытий вызывает сомнения, до начала выпиливания штробы его временно подпирают домкратами.

Завершающий этап

Чтобы вырезать дверной проем в несущей стене, сначала прорезают её насквозь по разметке. Для облегчения работы можно распилить внутреннюю часть ещё на несколько секций или просверлить дополнительные отверстия. На этом этапе можно действовать кувалдой, так как стеновой материал в проеме уже не связан с несущей конструкцией.

Удаление кирпичной кладки под установленной перемычкойИсточник v-dver.ru

Разрезание на секции обязательно для стен из железобетона – монолитных или панельных, так как пронизывающая их арматура не позволит удалять элементы кусками. Пробивка проема в кирпичной стене выполняется проще.

При устройстве широких проемов или большой нагрузке на стену усиление должно быть более мощным. Одной горизонтальной перемычки будет недостаточно, необходимо установить металлокаркас по всему периметру. Все элементы конструкции связывают болтами или соединяют сваркой посредством металлических пластин.

В особо сложных случаях каркас дополнительно усиливают, закрепляя его пластинами и уголками на плоскости стены с обеих сторон.

Во избежание коррозии усиливающий каркас покрывают защитными средствамиИсточник stroyka-express.ru

Особенности устройства проемов в кирпичных стенах

Устройство дверного проема в кирпичной стене выполняется по той же технологии, но с учетом дополнительных требований. Вырезать его нужно по швам, поэтому для окончательной разметки стену освобождают от штукатурки или другой отделки для обнажения кладочных швов и подгонки положения и параметров проема под них.

Участок кладки над проемом может обрушиться, потеряв опору, поэтому до закрепления перемычки его необходимо зафиксировать. Обязательным условием для устройства проема в кирпичной стене является и его укрепление по всему периметру.

Видео описание

Как вырезать и усилить большой проем в несущей стене из кирпича, показано в этом видео:

https://youtube.com/watch?v=9NC4gAxBldo

Устройство проемов в стенах, несущих нагрузку, является сложной и не всегда выполнимой задачей. Такую перепланировку обязательно нужно согласовывать со специалистом, способным оценить риски, рассчитать нагрузки и определить необходимую степень усиления несущей стены. В случае положительного решения работа выполняется строго по технологии – с использованием специального инструмента, установкой перемычек или кругового каркаса, поддержкой конструкций, временно остающихся без опоры.

Можно ли сносить несущую стену полностью?

Этим вопросом задаются те, кто решил оптимизировать жилплощадь под свои собственные требования. На этот вопрос однозначный – нет, снос несущей стены запрещен, потому что это уменьшает прочность конструкции всего дома. При постройке любого здания производятся специальные инженерные расчеты, устанавливающие количество и размеры несущих стен, для обеспечения его безопасной эксплуатации.

Однако снос стены – это не единственный способ изменения планировки. Например, можно сделать проем в несущей стене. Это может заменить полный снос.

Устройство проемов в несущих стенах разрешается только при выполнении таких требований:

  1. Необходимо получить техническое заключение о состоянии дома на данный момент. Оно основывается на проведении полного осмотра и повторного расчета прочности конструкции. Такие работы могут проводить только компетентные органы. Помимо заключения вы получите рекомендации по усилению демонтируемого участка стены.
  2. После получения заключения необходимо составить схему перепланировки с указанием установки необходимых усиливающих конструкций, которые заменят демонтированный участок стены. Далее, с полным пакетом документов на квартиру, идти в БТИ или другую организацию за получением разрешения на частичный снос несущей стены.

Как сделать проем в несущей кирпичной стене дома?

Потребность в закладке или расширении проемов в панельном или кирпичном доме возникает при проведении перепланировки, совмещении квартир или ремонтных работах, к их выполнению приступают исключительно после согласования изменений в жилищных инспекциях. Особого внимания требуют несущие конструкции, их затрагивание напрямую влияет на распределение нагрузок и целостность здания. Размеры, месторасположение и потребность в усилении в данном случае регламентированы нормами СНиП, СаНПин и ГОСТ, отклонения от стандартов недопустимы.

Требования к несущим стенам, допустимость изменений

В отличие от ненагружаемых и тонких перегородок они воспринимают вес всех верхних кладок и перекрытий и распределяют их на нижние. В панельных МКД большинство внутренних стенок – несущие, исключение составляют лишь хрущевки, но точные функции можно узнать только из плана дома. Такая информация указывается в техпаспорте или домовой книге, при ее отсутствии ориентировочное назначение определяется исходя из косвенных признаков. К несущим относят все наружные, смежные с соседними квартирами и лестничными площадками стены толщиной от 38 см и более. Плиты перекрытий размещаются на них меньшей стороной, какие-либо дополнительные балки ли перемычки, воспринимающие весовые нагрузки, отсутствуют.

Вопреки расхожему мнению обустройство или расширение проемов в несущих кирпичных кладках не запрещается. Но с учетом прямой угрозы для безопасности эксплуатации здания такие работы требуют серьезного согласования, вносимые изменения обосновываются расчетом, все конструкции усиливаются металлом. Сделать простой проект недостаточно: проверяется текущее состояние дома, определяется степень износа, наличие или отсутствие дефектов в перекрытиях и основании, данные предыдущих перепланировок.

Разновидности изделий

Перемычки, применяемые для обустройства стен из кирпича, бывают разными:

  • железобетонными,
  • металлическими (делаются из швеллера и уголков),
  • кирпичными,
  • деревянными,
  • ячеистыми сборными,
  • армокирпичными.

Железобетонные

Железобетонные изделия бывают сборные и монолитные. Сборные включают в себя такие виды, как:

  • брусковый (ПБ) квадратного или прямоугольного сечения (ширина-максимум – 250 мм, длина – 1031-5960 мм);
  • плитный (ПП), двух вариантов по ширине (1 – 381 мм, 2 – 511 мм), высоте (141-221 мм) и длине (по максимуму – 2981 мм);
  • балочный (ПГ), со ступенчатым сечением (выпирающей полкой для опора плиты перекрытия), по ширине 250, 380, 510 мм, длине – 1550-5950 мм.

Встречается также фасадный вид перемычки, но специалисты часто относят его к ПГ, но с небольшой разницей – на торцах полка сделана с выемками, и хорошо просматривается с фасада.

ПП и ПБ считаются взаимозаменяемыми. Они имеют идентичную высоту и длину, но различаются только шириной. Такой вариант используется в том случае, если в наличии на стройплощадке нет перемычек плитного типа.

Монолитные перемычки устраиваются в самой стене с помощью опалубки. Одновременно выполняют расчет высоты конструкции (1/10-1/12 от размеров проема), с обязательным выполнением армирования (металлические стержни с диаметром до 12 мм).

Металлические

Для таких перемычек используют стальной прокат. Они могут делать перекрытия на 2-5 м, и закладывать их можно как в несущие части, так и ненесущие. Для кирпичных стен, наряду с ЖБ-изделиями – это один из идеальных вариантов.

Такое изделие выдержит очень большие нагрузки, так как оно – долговечное. Поскольку длина может быть у таких перемычек любая, то здесь не возникает вопросов при обустройстве проемов нестандартной ширины.

Уголки из стали имеют номерной ряд, для возведения стеновых конструкций особенно рекомендуются номера 10-12.

Кирпичные

Обустраиваются по прямой линии или криволинейной (арка). Прямоугольный вариант укладывают на опалубку, по правилам укладки и перевязки кирпичей. Здесь можно создавать клинчатую форму по вертикальным швами кладки.

Нужно следить, чтобы швы получались наклонными, и не было сдвига кирпичей по вертикали. В работе обязательно учитывается показатель ширины проема.

Стрелы подъема находятся при этом в промежутке 1/6 — 1/10 от ширины проема. Криволинейные арки выкладываются на специально изготовленное кружало – дугообразное приспособление из металла или фанеры.

Металлическое кружало для арок на практике более предпочтительнее, так как его форму легко выровнять или согнуть.

Деревянные

Перемычки из дерева легко соорудить своими руками. Они могут простоять долгие годы (более 50 лет), но должны быть обязательно изолированы от проникновения влаги.

Поэтому при их монтаже изделия обязательно оборачивают изолирующим материалом (из полипропилена, резины, рубероида, полиэтилена). В современном строительстве все реже используют такие перекрытия, несмотря на их самую доступную стоимость, так как изделия из ЖБ и металла являются более долговечными.

Ячеистые сборные

Такие изделия выполняют из ячеистых бетонов, которые бывают армированными и арочными. Высота такой перемычки 125 мм, а глубина ее опоры составляет 200-250 мм. Такой вид перемычек для кирпичных стен пока не слишком распространен.

Многие специалисты считают, что данный материал больше подходит для стены, построенной из такого же ячеистого бетона.

Армокирпичные

Делаются из кирпича и арматурных металлических составляющих – отсюда и происходит их название. Их создают по такому же принципу, как и кирпичные –прямыми или арочными.

Существует еще один способ укладки данного вида – в виде свода обрушения. Такой способ способен выполнить только профессионал.

Каждый их перечисленных видов перемычки по-своему хорош. Какой из них подходит в каждом конкретном случае, зависит от времени постройки (ремонт старого, новостройка), используемых дополнительных материалов, помимо кирпичей, имеющегося плана и схемы строения (чертежа), пожеланий заказчика и материальной составляющей.

Рейтинг
( Пока оценок нет )
